瀏覽次數:3996來源:蜀天建設工程

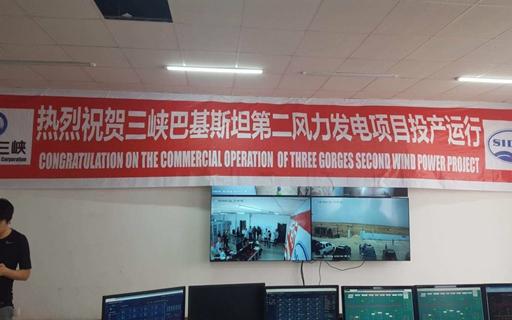

繼三峽巴基斯坦風電二期項目第三風場成功進入商業運營之后,巴基斯坦風電二期項目第二風場的成功投產運行,標志著由我司參與承建的三峽集團首個中巴經濟走廊能源項目巴基斯坦風電二期項目全面投產。

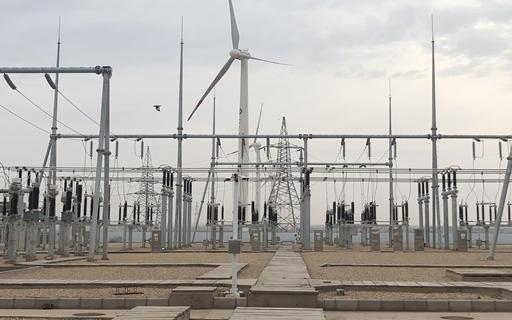

巴基斯坦風電二期項目(以下簡稱巴風二期項目)分為第二風場和第三風場兩個獨立場區,總裝機容量99MW,安裝有66臺金風科技1.5MW永磁直驅風力發電機組,年設計發電量約3億度,采用BOO模式, 運營期20年,同步開發,同步建設,同步投產。目前,兩個風場機組運行平穩,升壓站各項數據顯示正常。

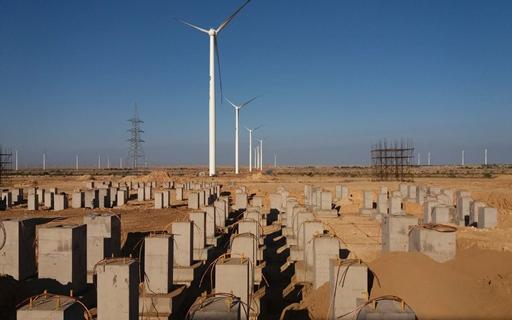

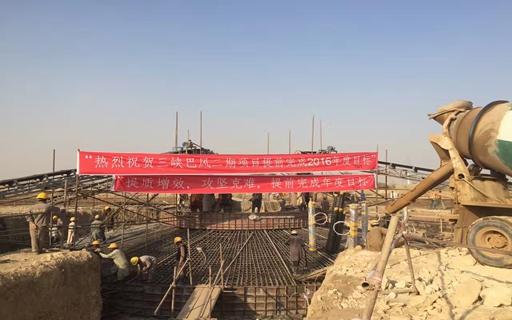

巴風項目第二風場的投產過程相對第三風場來說,可謂是一波三折。在恰逢穆斯林傳統齋月勞工勞力匱乏的同時當?shù)剡M(jìn)入了一年氣溫最高階段,其中氣溫高達45攝氏度,嚴重影響了施工進度。但在困難面前項目團隊并沒有畏難情緒,而是同總包商一起想辦法,逐一破解,逐項克服,最終按期按質地實現了發電要求的目標,樹立了我司敢打硬仗、能打勝仗的標桿形象。
整個建設過程中,在上級公司的指導下,項目管理團隊發揚“奉獻、擔當、創新、和諧”的核心價值觀。團結一心、并肩作戰,統籌規劃、科學管理,艱苦奮斗、攻堅克難,交出了一份出色完整的答卷。
巴風二期項目提前91天投產發電,標志著項目已步入全新的發展階段,工作重心將轉移到竣工收尾階段的消缺、竣工資料的整理、質保工作的安排上,項目部將繼續發揚四川蜀天企業精神,總結項目建設經驗,開拓新思路。
